Счетная палата проанализировала результаты реализации ФП «Чистая вода» за 2021–2024 годы и признала их не в полной мере эффективными.

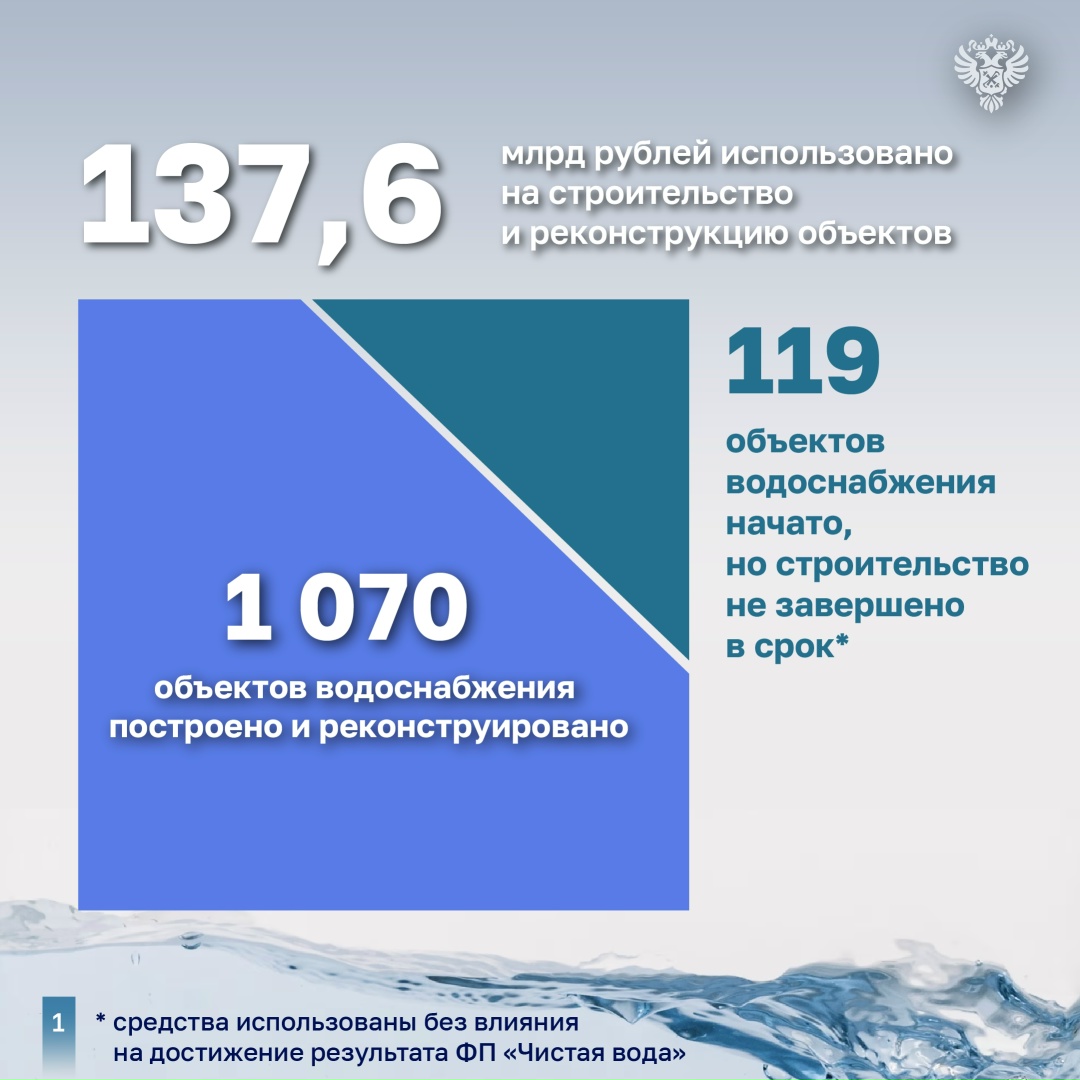

Анализ показал, что из 137,6 млрд рублей, выделенных из федерального бюджета на строительство и реконструкцию объектов питьевого водоснабжения, 27,8% израсходованы без достижения результата – на момент завершения проекта (на 31 декабря 2024 года) 119 объектов в 56 регионах остались не достроены. Из них по состоянию на 22 декабря 2025 года не завершено 85 объектов в 46 регионах.

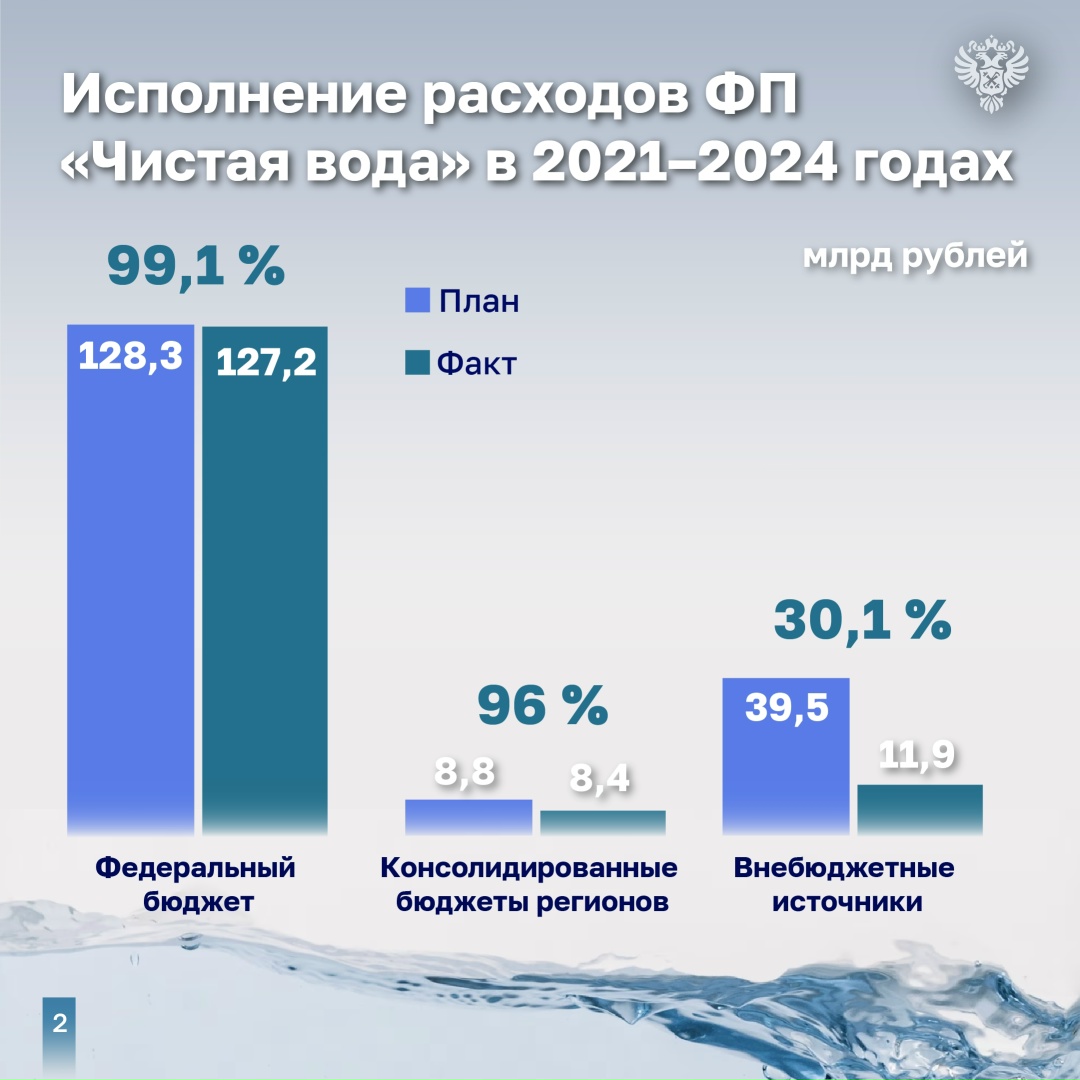

🔹Всего расходы на реализацию ФП «Чистая вода» с 2021 по 2024 год составили 147,5 млрд рублей, из которых 86,2 % – средства федерального бюджета. Уровень исполнения расходов составил 83,5 % запланированного объема, что обусловлено недостаточным привлечением внебюджетных средств.
